Infraestrutura | FIC - Fator de incidência de chuva

A partir da versão 2023-11 do AltoQi Visus Cost Management, o software passa a disponibilizar recursos para elaboração de projetos de orçamento de obras de infraestrutura.

Alguns destes recursos são, portanto, atribuídos ao módulo de Infraestrutura do software, e, para que o usuário os tenha à sua disposição, será necessário adquirir este adicional em sua licença.

Neste artigo, apresentaremos a aplicação do Fator de Incidência de Chuva (FIC) no Visus Cost Management.

Contextualizando o Fator de Incidência de Chuva - FIC

Equação para cálculo do FIC

Aplicação do FIT no AltoQi Visus Cost Management


Contextualizando o Fator de Incidência de Chuva - FIC

As condições climáticas precisam de uma atenção especial no momento da elaboração orçamentária de obras de infraestrutura, especialmente por serem executadas quase sempre ao ar livre. Como não podemos evitar estes eventos, a melhor alternativa para minimizar seus impactos, é planejar e estimar a sua influência. Uma forma de fazer isso, é aplicar o Fator de Incidência de Chuva - FIC no orçamento da obra.

O Fator de Influência de Chuvas é definido em função dos diversos parâmetros que interferem na execução das obras e possuem aplicação direta nas composições de custos de determinados serviços, a fim de remunerar o custo improdutivo decorrente de paralisações por chuva. Desse modo, a metodologia varia de acordo com características regionais, como tipo de solo e regime pluviométrico.


E
quação para cálculo do FIC

Para o cálculo do FIC aplica-se a equação descrita a seguir:

FIC = fa × { 1 + [(1 - C) × fr]} × nd

onde:

FIC = é o fator de influência de chuvas;
fa = é o fator da natureza da atividade;
C = é o coeficiente de deflúvio ou runoff;
fr = é o fator de retenção;
nd = é o fator de intensidade das chuvas, que expressa o percentual médio de dias efetivamente paralisados em função das chuvas.

Estas variáveis podem ser obtidas por meio dos Manuais de Custos de Infraestrutura de Transportes, especificamente em seu: Volume 04 - Fator de Influência de Chuvas. A seguir, disponibilizamos o link do material citado:



Aplicação do FIT no AltoQi Visus Cost Management

Dentro da ferramenta AltoQi Visus Cost Management, O valor aplicado segue a metodologia publicada da 2ª edição do Manual de Custos do DNIT (Volume 04). Para conferir o FIC aplicado a composição, basta seguir os passos indicados:

  • Acesso o banco de dados do software.

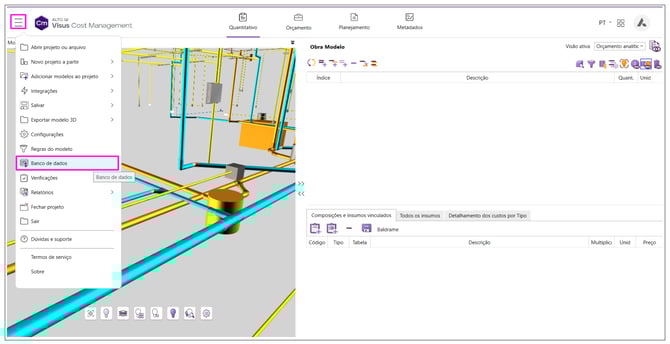

A-1

  • Na janela aberta, acesse a aba Composições.
  • Neste ambiente, você pode aplicar filtros ou pesquisas para localizar a composição desejada.

  • O valor aplicado será exibido na coluna FIC.


Os valores podem ser observados na apresentação deste valor no relatório emitido pelo programa:
